js1996集团商洛发电:软硬并举出实招 项目实现“轻快跑”

颁布功夫:2025-09-01 起源:商洛发电 作者:贺慧
分享到:

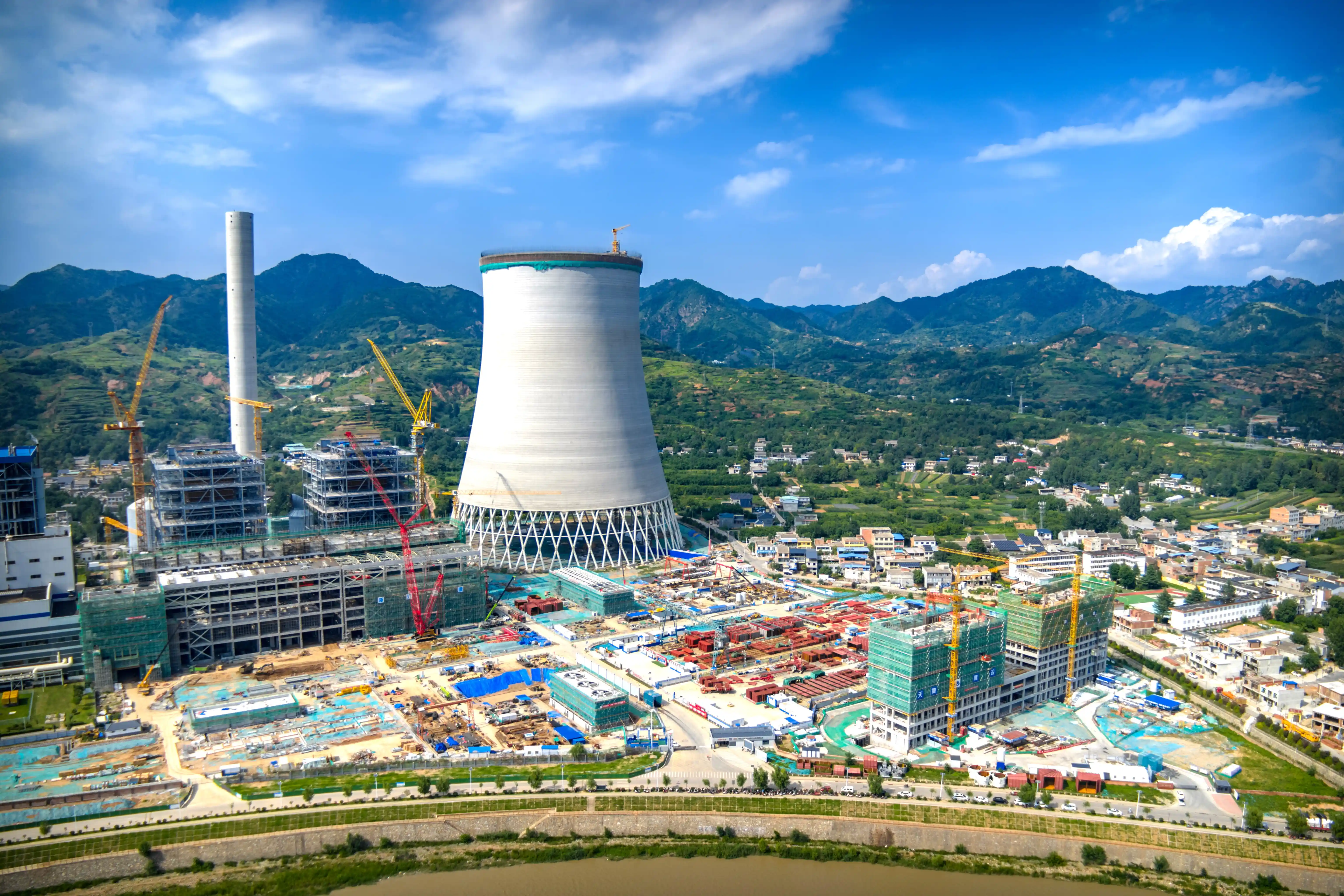

今年以来 ,js1996集团所属商洛发电二期2×660MW项目建设喜报频传:烟囱表筒提前13天到顶 ,主厂房框架到顶 ,汽轮机基座交安 ,间冷塔提前6天到顶……截至8月底 ,14个沉要节点如期实现 ,“进度条”持续刷新 ,项目按下了“快进键”。

20250901173022726

商洛发电二期项目作为省沉点项目 ,总投资约55亿元 ,肩负着拉动本地经济增长、推进陕西东南部电网不变的沉任。该项目自2024年5月开工以来 ,整个建设人员顶骄阳、战风雪、赶工期、抢进度 ,交出了14个月攻下24个关键节点、实现投资打算60.09%的实干“答卷” ,为陕西本地社会经济发展贡献了积极力量。

“严抓细管、破局降本、向新求质、自动服务。”商洛发电党委书记、执行董事党军用16个字路出项目高质高效建设背后的关键。面对交叉作业多、设备供货压力大、夏季酷热多雨等多沉考验 ,商洛发电通过强监管护航项目安全 ,找准突破点降低项目成本 ,利用新技术保险项目质量 ,服务再升级推动项目“跑步”前进。

推出硬行动 安全施工做到“零变乱”

“我们始终将安全放在第一位 ,通过建系统、沉管控、强应急等一系列硬行动 ,实现项目开工450余天‘零变乱’。”该项目安全掌管人介绍说 ,为保险建设安全 ,商洛发电造订80项安全治理造度 ,成立了合规事项清单 ,施杏装日查抄、突击查、结合查”相结合机造 ,定期约请专家组发展查评培训 ,还形成了风险清单和分级管控措施及隐患排查治理台账 ,今年以来累计发展防汛、高处坠落、防暑降温蹬爪急演练10余次 ,有效保险了施工安全。

“硬核”治理是安全不出纰漏的关键 ,项目可能安全推动 ,也离不开资金的“养护浇灌”。二期项目建设以来 ,商洛发电全力保险安全用度投入到位、使用规范 ,截至目前 ,累计投入安全出产用度达1600余万元。资金“活水”的精准“浇灌” ,为项目安全治理工作有效发展提供了坚实保险。

巧拨金算盘 项目成本实现“大瘦身”

“项目建设以来 ,累计采购金额较概算EPC合同结余达6000余万元。”商洛发电二期项目打算物资部掌管人说。公司两全采购、预算、合同、物资治理及进度款结算 ,严控工程造价 ,降本增效获得了阶段性功效。

聚焦项目全周期成本管控 ,商洛发电在概预算方面引入行业专家对工程各身分进行全面审核 ,严格执杏装估算节造概算、概算节造预算、预算节造结算”机造 ,98%以上的工程类招标均设置节造价 ,采取造价征询把控、过程审计复核等措施 ,确保结算数据靠得住正确 ,切实把牢用度支出口子 ,让每一分钱都花到刀刃上。

与此同时 ,该公司还买通了二期智慧基建治理系统与财政共享系统挂账推送职能 ,实现了合同全周期治理 ,概算执行情况实时形成可视化表单 ,并对可能超概的情况作出预警提醒 ,进一步提高了项目造价管控水平。

引进新技术 工程质量交出“高分卷”

在项目建设过程中 ,商洛发电积极推动BIM技术全面深杜爪用 ,全力提升工程质量安全水平。通过BIM技术 ,优化管线安插 ,预防各类管线交错碰撞;引入REAL-A构筑设备一体化监控系统 ,实现施工过程数字化治理 ,有效提升了施工质效。

主厂房使用净水混凝土工艺 ,提升构筑耐久性;间冷塔钢管X柱选取自密实混凝土工艺 ,施工效能和质量得到显著提升;原煤仓激光除锈工艺破解了机械危险和环境传染难题;烟囱钢内筒利用液压驱动系统实现筒体?榇怪蔽灰 ,降低高空作业风险……一系列先进技术的利用 ,不仅提升了工作效能、保险了工程进度 ,还提高了施工精度、确保了工程质量。

此表 ,商洛发电还大力奉杏装可视化”与“尺度化”作业 ,创新施杏装六级质量检验网络”行动 ,每月向质量治理优良集体宣告流动红旗并进行嘉奖。截至目前 ,已实现的62500余路焊口一次合格率均维持在99.5%以上 ,切合国度优质工程创优尺度。

打好服务牌 建设进度驶入“快车路”

300余亩的施工现场 ,1600余名工人大干快上 ,180余台施工机械轰鸣作响……商洛发电二期项目建设的“节拍声”铿锵有力 ,洋溢着高歌猛进的建设活力。

为了让项目早日结出“硕果” ,商洛发电多措并举 ,切实买通项目服务保险全环节。一方面 ,奉杏装周调度、月传递”督导及催货预警机造 ,采取提前30天造订物资需要清单、缩短进度款支付周期20天、倒排工期到每周每天等措施 ,有效引发各参建单元内活泼力。另一方面 ,在高温气象 ,为一线建设者送清冷20余次 ,总包及施工单元设立多处防暑降温冀裉炀 ,以暖心行动保险高温季节施工安全。

截至8月底 ,该项目土建施工进入尾声 ,设备招采工作根基实现 ,三大主机及辅控系统设备装置工作全面发展 ,工程建设掀开崭新篇章 ,向着2026年上半年双机双投指标稳步靠近。

项目建设帆船劲 ,初秋时期战鼓擂。顺利篡夺建设工作“双过半” ,奋力冲刺双机双投“满堂彩” ,商洛发电正以强劲项目建设之笔 ,奋力绘就发展锦绣之图 ,在助力陕西稳投资、稳增长的征途中谱写项目建设的“js1996快率”。
